“豪利777·(中国)集团湘军”磁浮首战告捷

4月22日,,,,,,记者在凤凰磁浮线揽胜站看到,,,,,,“凤凰之眼”造型已揭开神秘面纱,,,,,,现场的事情职员正在举行主要火热的施工,,,,,,为即将通车做最后冲刺。。。。。
这是湖南豪利777·(中国)集团进入磁悬浮领域施工的首战。。。。。“凤凰磁悬浮是全球首个“磁浮+文化+旅游”项目,,,,,,也是海内首条山地线路,,,,,,坡陡、弯多,,,,,,桥隧比达80%,,,,,,从设计到施工都面临许多新的难题,,,,,,整个项目在一直探索中前进,,,,,,湖南豪利777·(中国)集团虽是磁浮“新兵”,,,,,,但不讲条件起劲配合,,,,,,并使用自身深挚的桥隧专业积淀提出了许多合理化建议,,,,,,在进度、质量上也领先全线。。。。。”看到记者,,,,,,正好来交流事情的凤凰磁浮文旅公司土建工程认真人易思连连赞美。。。。。
抢一小时是一小时
湖南豪利777·(中国)集团承建的2标段全长4.694km,,,,,,施工内容包括7.5座桥梁、3座隧道、3座车站及全线(含一标)的U梁预制。。。。。
关于有着“豪利777·(中国)集团湘军”之称的湖南豪利777·(中国)集团和20多年从业履历的项目司理姜铁军来说,,,,,,乍一看,,,,,,怎么都不算是一个“难题”。。。。。
但项目进场后,,,,,,一个个难题却接踵而至。。。。。首先是协调难度大,,,,,,项目兼具铁路、公路、市政项目的特点,,,,,,要与多个部分协调,,,,,,头绪繁多,,,,,,特殊是沿线有400多座宅兆需要迁徙,,,,,,征用地协调难度重大。。。。。

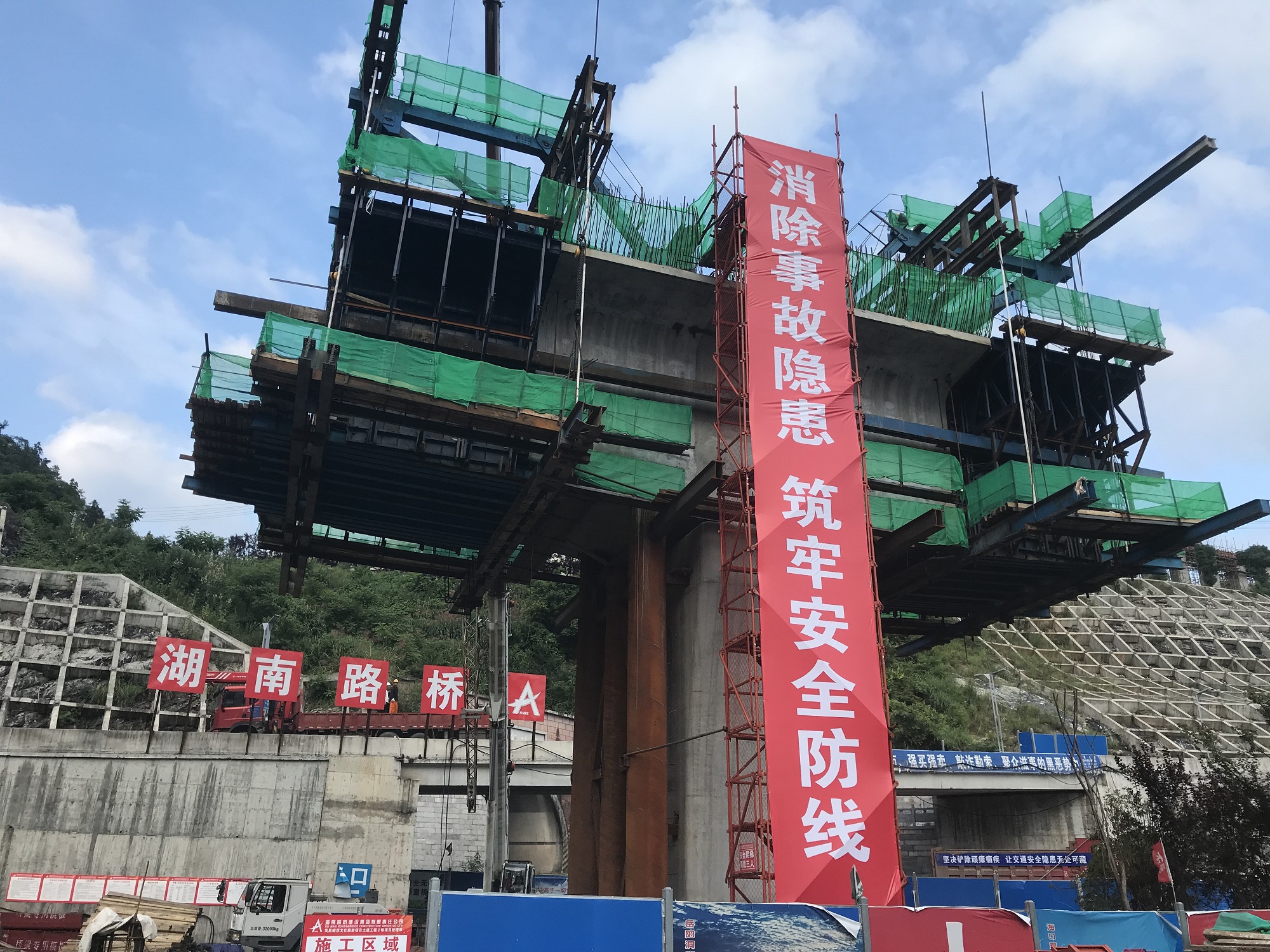

▲湖南豪利777·(中国)集团凤凰磁浮土建2标项目部
“由于用地主要,,,,,,许多工人就在沿线平缓处就地搭建浅易工棚住下,,,,,,床下面尚有水流通过,,,,,,有的工人就住在墓地旁边,,,,,,条件特殊艰辛”,,,,,,湖南豪利777·(中国)集团通泰公司党委专职副书记姜冬秀对此印象深刻。。。。。
同时,,,,,,凤凰作为旅游都会,,,,,,对施工时段、清静和环保的要求很高。。。。。姜铁军先容,,,,,,凤凰城区所有弃渣只能放弃在统一个弃渣场内,,,,,,且晚上十点就关闭,,,,,,雨天无法进入,,,,,,晴天堵车严重,,,,,,渣土正常外运受阻。。。。。施工现场多在山地且紧邻城区,,,,,,作业面少,,,,,,存梁场无法知足存梁要求,,,,,,而山城狭窄的蹊径对U梁的转运也提出了挑战。。。。。主要节沐日不可施工,,,,,,加上磁悬浮是一个全新项目,,,,,,设计计划在施工历程中还在一直优化,,,,,,这些都一直压缩了有用工期,,,,,,成了摆在项目部眼前的一道道难题。。。。。
姜冬秀直呼错估了项目的难度,,,,,,“但这是湖南豪利777·(中国)集团磁悬浮的首战,,,,,,只能漂亮完成,,,,,,公司统筹资源设置,,,,,,强化要素包管,,,,,,加大职员、装备、资金的投入,,,,,,抢工期,,,,,,确保完成使命!”
存梁场不敷,,,,,,项目部便新建5处存梁场以确保制梁节点按期完成。。。。。主要节沐日不可施工,,,,,,那就提前做好手艺安排和统筹妄想,,,,,,增添劳务班组,,,,,,通常里一连24小时作业赶进度。。。。。
一次,,,,,,在U梁运送历程中,,,,,,运送车泛起故障,,,,,,为了不延伸工期,,,,,,姜铁军破晓3点向厂家订购零件,,,,,,通过空运到长沙黄花机场,,,,,,并提前派车到机场期待,,,,,,无缝对接,,,,,,时间零铺张。。。。。
“能抢一小时是一小时!”在整个项目建设历程中,,,,,,抢工期成了姜铁军思索最多的字眼,,,,,,工期不是按日来盘算,,,,,,而是按小时盘算。。。。。
在项目全体职员的起劲和公司的支持下,,,,,,2021年12月15日,,,,,,项目实现隧道、路基及桥梁的全线意会,,,,,,为后续轨道铺设涤讪了坚实基础。。。。。
小立异解决浩劫题
由于我国磁浮交通建设项目少,,,,,,缺乏施工履历,,,,,,项目部遇到的施工难题只能在实践中探索解决。。。。。
由于地形险要,,,,,,同时为了增添游客体验,,,,,,凤凰磁浮城古区间2号桥接纳了大曲率设计,,,,,,但在U梁架设中遇到了难题:若是接纳通俗架桥机架梁会泛起架桥机过孔时前支腿无法就位的情形,,,,,,若是接纳大吨位吊车架设,,,,,,因桥址处地形险要,,,,,,运梁施工便道及大吨位吊车作业平台修筑难题,,,,,,且运梁、吊装清静危害高。。。。。
项目手艺团队熬了两个晚上,,,,,,睁开头脑风暴,,,,,,你一言我一语,,,,,,相互启发,,,,,,终于想出了步伐:在通例架桥机前支腿上增添驱动组件及转盘,,,,,,使架桥机前支腿和两条纵导梁可以自力前后移动,,,,,,架桥机前支腿与纵导梁形成的夹角可以随桥梁曲线半径转变举行响应的调解,,,,,,在架桥机中支腿上接纳新型球铰结构毗连托梁及平衡梁,,,,,,可以在恣意偏向转动一定角度,,,,,,知足大曲率曲线架梁工况使用要求,,,,,,大大降低了大曲率桥梁的架设难度,,,,,,施工操作轻盈,,,,,,解决了通例架桥机无法架设大曲率桥梁预制梁体的手艺难题。。。。。

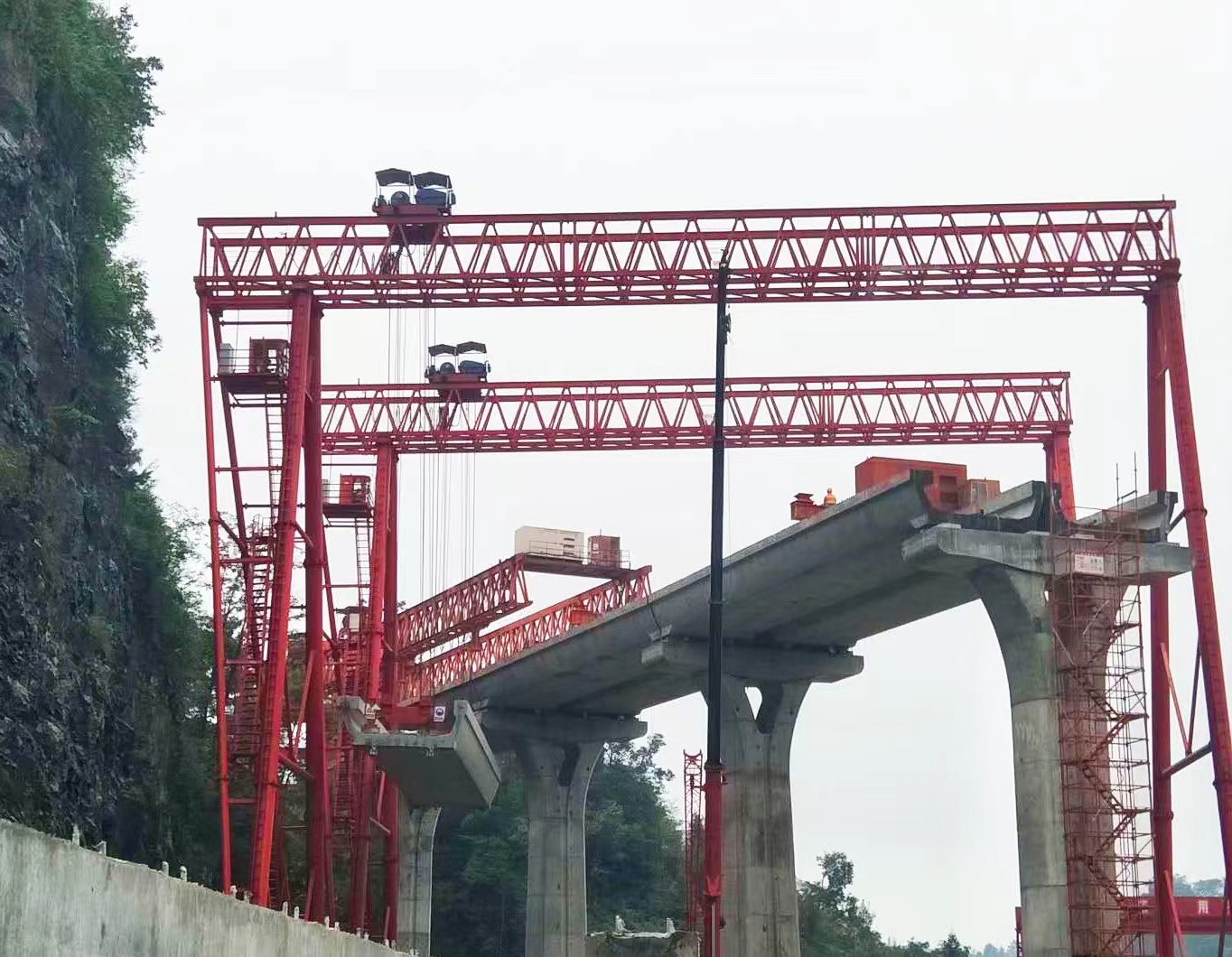

▲架梁历程
这样的立异看似细小,,,,,,但解决了浩劫题。。。。。在承轨梁施工历程中,,,,,,由于承轨梁接纳空心小尺寸截面设计,,,,,,通例要领内膜难以支立,,,,,,也难以脱膜,,,,,,施工本钱大,,,,,,项目部群策群力,,,,,,立异借鉴其他行业履历,,,,,,接纳气囊内膜,,,,,,向厂家定制切合尺寸的气囊,,,,,,通过现场试验,,,,,,确定气囊知足承轨梁的各项参数指标,,,,,,并且可以重复使用,,,,,,镌汰本钱和人工,,,,,,缩短了工期。。。。。
“湖南豪利777·(中国)集团不盲从设计计划,,,,,,在施工工程中凭证现真相形和自身履历给项目提出了许多合理化建议,,,,,,展现了深挚的手艺秘闻,,,,,,也大大镌汰了本钱,,,,,,缩短了工期”,,,,,,易思向记者先容。。。。。
天下游公寓背后路基,,,,,,原设计五级边坡,,,,,,该边坡处于滑动面,,,,,,施工历程中多次泛起塌方滑坡,,,,,,原设计防护形式无法有用施工,,,,,,严重影响工期。。。。。项目团结原有施工履历,,,,,,约请专家现场讨论,,,,,,将原设计抗滑桩优化为地梁团结锚索框架梁形式,,,,,,有用解决了该段边坡地诘责题,,,,,,极大的缩短了工期,,,,,,也节约了施工本钱。。。。。
项目重点控制工程金坪隧道笼罩层最薄处厚度仅为2米,,,,,,原设计接纳反压回填注浆处置惩罚,,,,,,经由项目部勘查,,,,,,该段地表位于一级林地,,,,,,受环保要求,,,,,,该段无法有用组织施工,,,,,,造成隧道无法掘进,,,,,,工期严重制约。。。。。项目部凭证现场现真相形,,,,,,实时约请专家优化变换,,,,,,增强与设计单位相同,,,,,,接纳双层小导管团结中管棚形式清静过渡该段浅埋段,,,,,,有用包管了节点目的。。。。。
有信心迎接更大挑战
凤凰磁浮2标紧挨城区和旅游区,,,,,,行人游客较多,,,,,,为包管施工顺遂完成和游人清静,,,,,,项目部时刻绷紧清静生产之弦,,,,,,建设以项目司理为首的清静值班小组,,,,,,亲自蹲点,,,,,,实现了项目清静生产零事故。。。。。
金坪隧道围岩全V级,,,,,,岩体破碎,,,,,,地质条件差,,,,,,掘进历程中清静危害较大,,,,,,项目部除了增强自身监控量测,,,,,,还引进了第三方团队举行量测,,,,,,为施工工人清静实验双重包管。。。。。

▲凤凰磁浮项目施工现场
为更好开展项目建设,,,,,,项目部进场便同步建设党支部,,,,,,并与相邻标段建设单位开展党建联建,,,,,,比学赶超,,,,,,充分验展支部堡垒和党建引领作用。。。。。2020年7月,,,,,,由于疫情攻击,,,,,,项目进度泛起滞后,,,,,,为不影响建设阵势,,,,,,遇上进度,,,,,,项目党支部建设了梁场、隧道、桥梁、车站四个党员攻坚小组,,,,,,制订“大干150天”竞赛计划,,,,,,通过划定党员树模岗、党员责任区,,,,,,党员亮身份、做楷模,,,,,,充分验展攻坚克难、敢拼会赢的突击队作用,,,,,,向导项目全体职员投入到工程建设,,,,,,2021年1月,,,,,,项目隧道所有意会,,,,,,桥梁和车站主体结构所有顺遂完成。。。。。
由于精彩的体现,,,,,,湖南豪利777·(中国)集团凤凰磁浮文旅二标被业主公司评为优异项目部,,,,,,姜铁军被评为优异项目司理,,,,,,项目部还形成了两部工法,,,,,,将为海内磁浮施工提供有用借鉴。。。。。
“凤凰磁悬浮项目为湖南豪利777·(中国)集团作育了人才,,,,,,积累了履历,,,,,,磨炼了意志,,,,,,磨炼了步队,,,,,,我们有更富足的信心去承接更多更大的磁浮项目,,,,,,为周全落实“三高四新”战略定位和使命使命,,,,,,为湖南磁浮手艺大规模商用孝顺更多‘豪利777·(中国)集团湘军’实力!”湖南豪利777·(中国)集团党委书记、董事长王术飞说。。。。。
